看到很多关于办公室装修的文章,有写风格的,有写注意事项的,对于办公室装修的全流程似乎还没有?那这里来给大家分享一下吧,希望能够帮助到需要进行办公室装修的小伙伴们~
废话不多说,赶紧进入正题,一般来说,装修项目会分为3个阶段,前期,中期和后期,其中前期和后期*是磨人,前期规划统筹及风险规避把握的好,中期和后期就会轻松很多,所以这里我们会用比较大的篇幅介绍如何进行装修前期的统筹
一.装修前期
装修前期分为内部沟通和外部沟通

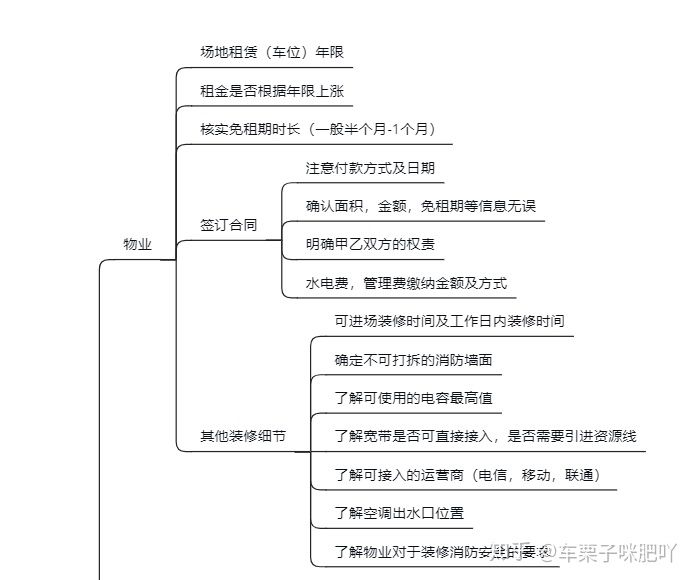

外部沟通主要以物业沟通和供应商沟通为主,首先接触的是物业,为了方便大家阅读,先放一张图这里需要提醒的是,除了常规的租赁场地信息的沟通及谈判外,对于物业的装修细节提前沟通过了解非常重要,什么可做,什么不可以做,以免装修好了,物业验收不合格要修正,这个是非常麻烦的,对于这些信息的把握也是对于风险的提前规避。

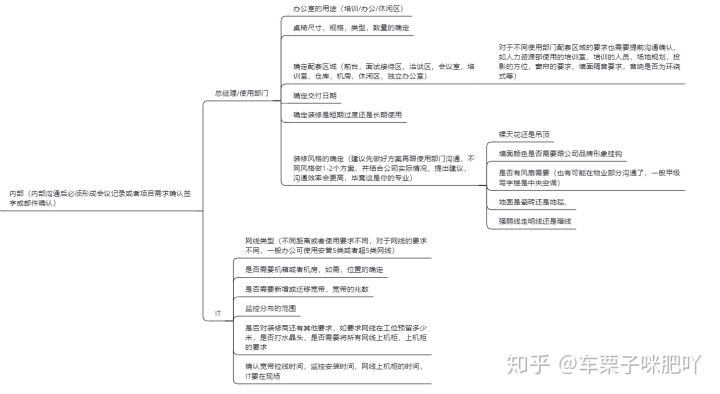

物业信息沟通后,需要先进行内部沟通,确定了内部需求才能进行供应商部分的沟通,那么关于内部沟通的需求如下:

这里需要特别提醒,装修办公室是可以按照项目管理来操作的,那么对于内部需求的沟通结果,邮件确认或者形成文字是非常重要的。
在完成内部沟通后,基本就可以初步了解装修项目的需求了,接下来我们就要进行统筹工作。这个地方就比较考验小伙伴的统筹和沟通能力啦~

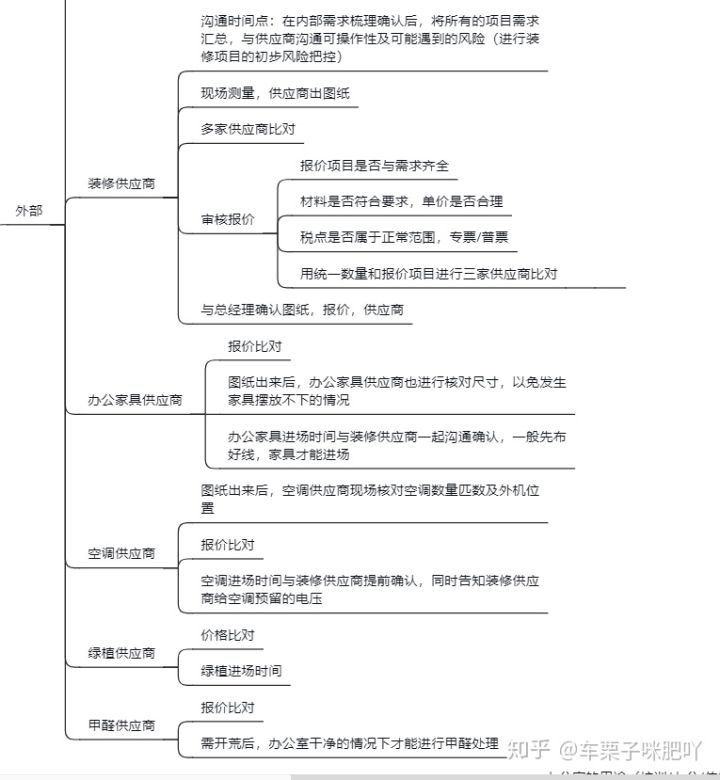

装修项目需要对接的供应商可不止是装修公司哦,还有涉及整个项目的办公家具,绿植,甲醛,空调等统筹,对于不同供应商需要注意的事宜,咱们也备注好了哈,大家多多留意哈(另外,需要说明的是,任何项目管理,靠谱的供应商能给你省很多心,血与泪的教训:供应商的选择一定要靠谱!靠谱!靠谱!

在经过多方沟通,咱们确定了装修的图纸,报价,供应商,以及很重要的装修项目推进表,这些跟总经理确认过没问题后
二.装修中期
相对于装修前期繁杂的统筹及项目开展前的准备工作,装修中期工作,那是轻松了不少。我们只要保持一个随时会发生意外,见招拆招,汲取经验,及时总结规避风险的心态就好了
另外,项目中期,项目进度节点及时汇报非常重要非常重要,可以规避使用部门临时有其他要求增加,以便及时调整不及时。要坚信,项目肯定会有预知不到的问题的

三.装修后期

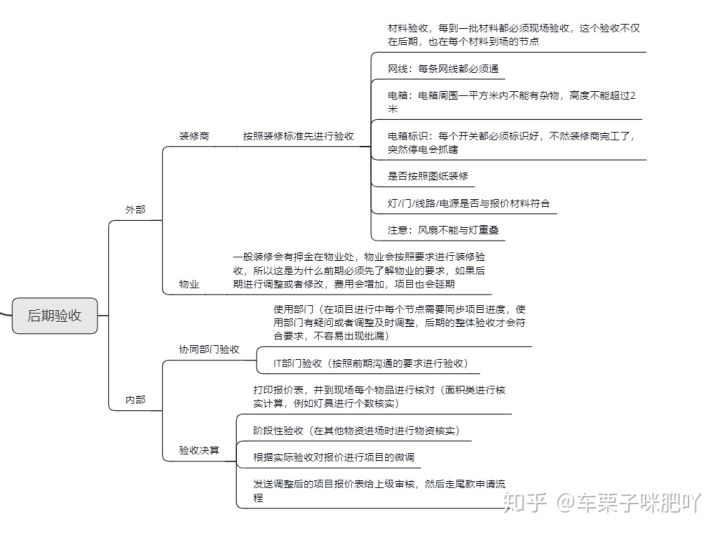

如果说装修前期是定向,中期是确保每个细节落实到位,后期就是检验成果的时候了。
装修后期的验收不单单是内部的验收哦。必须由装修供应商进行自检后,我们再进行验收决算因为在装修过程中不一定都按照规划来,所以项目过程中有调整是可以理解的(有增有减)这个时候验收决算就很重要了
